上装工地施工流程

上装施工流程:







工地详细施工流程:



开工前期准备:

1. 办理装修工程和物业施工许可证

2. 原始房屋结构验收

3. 现场交底

4. 开工

5. 举行开工仪式



第一阶段

水电施工、泥工前期阶段

       装修初期主要是配套工程与水电施工,业主首先要做好功课,认真填写“工程事项确认单”,如果空调、地暖、新风及锅炉等设备厂家已经确定好,您只需把他们的联系方式告诉项目经理,所有安装事宜都会为您安排好。开工后业主需尽早把橱柜公司提供的水位、电位图和您打算购买的卫浴、洁具的安装尺寸交给项目经理以方便施工。





精准放样流程

开工仪式后3-5天进行精准放样,现场参照设计图纸执行一次性精准放样(包括水电及泥木部分)。

精准放样(水电部分)

1.五大基准线

    1.1 地面完成面

    1.2 插座完成面

    1.3 水平基准线

    1.4 门头标高线

    1.5 阴角垂直线

2.对插座、开关、吊灯、筒灯、电视、弱电、网络、空调设备、按图纸进行定位,使用模板喷字



精准放样(泥木部分)

1.对床位、床头柜、衣柜、电视柜、沙发、吧台、餐桌、钢琴、茶几、书柜、整体厨柜、浴缸、淋浴房、坐便器、台盆柜进行地面定位并用模具画出轮廓。

2.对电视机、写字台、衣柜、镜子、墙纸、软包、灯具、护墙板、壁炉、窗帘箱、大理石、分水器木饰面造型弹线,材质分割弹线、进行墙面定位并用模具画出轮廓。

3.对吊顶造型位置、机电设备定位、水电线管走向、灯具定位进行顶面定位并画出轮廓。

4.一次性放样结束若无异议项目经理可以申报验收,由该工地监理验收(要求监理将摄像上传公司备案)

5.监理按照公司制定标准验收并填写放样验收单交公司归档,验收合格项目经理方能进场施工。(验收不合格整改至合格)



放线框架:基准线+地墙顶面

精准放样模板尺寸



水电材料验收单

水路工程验收单



水路施工工艺



电路工程验收单



水电工程总体验收单

水电阶段甲供(精装)主材采购及施工周期表



电路施工工艺





第二阶段:

泥工和木工施工



泥工施工流程:卫生间墙面防水层——铺贴卫生间墙砖——铺贴厨房墙砖——卫生间、阳台地面防水层——铺贴厨房墙砖铺贴大厅、厨房、卫生间阳台地面砖——美缝。

木工施工流程:制作吊顶——制作造型木作基层——制作门套、窗套基层——制作木制柜体-安装门。



木工材料验收单    木工工程验收单

泥工工程验收单    防水工程验收单



木工施工工艺



泥工施工工艺



防水施工流程



防水工程施工工艺



防水工程闭水检验单

泥工、木工阶段甲供(精装)主材采购及施工周期表





第三阶段:

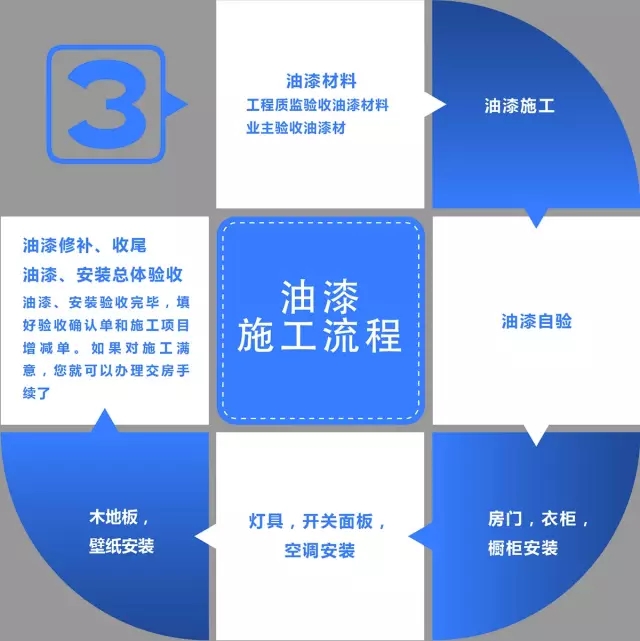

油漆施工与后期安装

乳胶漆施工流程:清扫基层→填补腻子、局部刮腻子、磨平→第一遍满刮腻子、磨平→第二遍满刮腻子、磨平→涂刷封固底漆→涂刷第一遍涂漆→复补腻子、磨平→涂刷第二遍涂料→磨光交活

清漆施工工艺:清理木器表面→磨砂纸打光→上润泊粉→打磨砂纸→满刮第一遍腻子、砂纸磨光→满刮第二遍腻子、细砂纸磨光→涂刷油色→刷第一遍清漆→拼找颜色、复补腻子、细砂纸磨光→刷第二遍清漆、细砂纸磨光→刷第三遍清漆、磨光→水砂纸打磨退光、打蜡、擦亮

混色油漆施工工艺:首先清扫基层表面的灰尘、修补基层→用磨砂纸打平→节疤处打漆片→打底刮腻子→涂干性油→第一遍满刮腻子→磨光→涂刷底层涂料→底层涂料干硬→涂刷表面→复补腻子进行修补→磨光擦净第三遍面漆涂刷第二遍涂料→磨光→第三遍面漆→抛光打蜡



油漆材料验收单    油漆工程验收单

整体安装、交房验收确认交接单

油漆与后期安装阶段甲供(精装)主材采购及施工周期表



油漆施工工艺
